      截止7月11號南海擴建工程與北環河工程進展情況
      時間:2010-07-13 00:00 來源:濱州水務 作者:



                一、南海擴建工程:

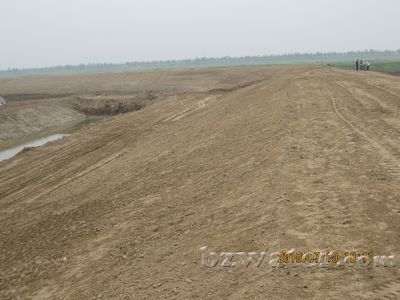

          圍壩施工,截止7月11日已正常運轉挖掘機、鏟運機、推土機等各種機械76臺,取土場清表全部完成,總量為42.96萬㎡;圍壩清基全部完成,總量為14.65萬m3;筑壩46.6萬m3,約占總量的96%;張肖堂干渠及截滲溝開挖2875m。土工布進場40捆,進場面積為2400㎡。另外,一標段景觀平臺筑壩完成1.5萬m3,完成60%,片石已進場800 m3。
          取土場排水:已開挖排水溝7條,長約2930米,開挖土方量為80645 m3,(一期開挖排水溝已完成)排水量達318.1萬m3。
          襯砌工程:現已完成混凝土預制板3650m3,占總工程量的91%。
          頂管工程:已于6月8日正式開工,目前已完成頂管92m,完成總工程量的71%。
            二、北環河治理工程:截止目前上挖掘機15臺,抽水機13臺,攪拌機10臺,裝載機16臺,發電機2臺,運輸車輛12輛;土方開挖及淤泥外運全部完成,總量分別為77522.4 m3與51681.6 m3;料石進場2121.2m3,塊石進場10768m3;料石鏨花9632.2㎡;擋土墻施工10445㎡,完成總量的84%。
            三、存在問題
            目前,由于北環河十八路橋西200m作設計變更,需要遷占南側棉花地約3300㎡,其他施工進展較為順利,若石料及路緣石供應及時,預計10天左右完工;南海擴建工程遷占問題已全部解決,圍壩施工基本完成,除二標段張肖堂干渠開挖、成型難度較大外,其余施工均按計劃進展。
